Puesta en marcha de un proyecto industrial: qué incluye y cómo transferirlo a operaciones

Qué incluye la puesta en marcha de un proyecto industrial

La puesta en marcha de un proyecto industrial incluye las pruebas en frío del equipo instalado, las pruebas en caliente con producto real y las pruebas de desempeño contra criterios de aceptación acordados de antemano. Se cierra con la lista de pendientes resuelta, la documentación entregada, el personal de operación y mantenimiento capacitado y la transferencia formal a operaciones.

Esta nota cierra un recorrido que viene de septiembre. Cómo evaluar y priorizar proyectos industriales resuelve qué conviene hacer antes de comprometer el presupuesto; cómo gestionar el cambio en un proyecto industrial se ocupa de que la gente adopte lo nuevo. Acá se trata la etapa que une a las dos: entregar algo que funcione y que alguien pueda sostener.

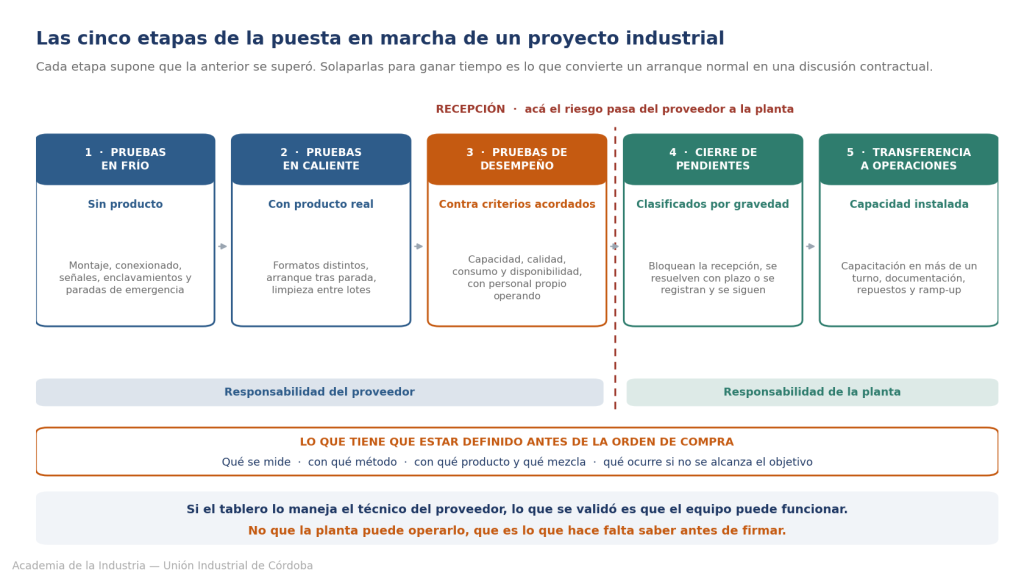

Las cinco etapas del arranque, qué se verifica en cada una y el punto donde el riesgo pasa del proveedor a la planta.

Por qué la puesta en marcha de un proyecto industrial no es el final

En el cronograma suele aparecer como la última barra, corta y al borde del cierre. En la realidad es donde se descubre casi todo lo que no se previó, y donde las decisiones tienen el costo más alto porque ya no hay margen para rehacer ingeniería.

El patrón que se repite en la puesta en marcha de un proyecto industrial tiene tres tiempos. El equipo se instala, se firma la recepción porque la fecha apremia, y recién después aparece el problema: la línea no alcanza el régimen previsto, el producto sale fuera de especificación en determinados formatos, o el personal no sabe operarla sin el técnico del proveedor al lado. A esa altura la discusión ya no es técnica sino contractual, y nadie definió de antemano quién responde por la diferencia.

La forma de evitarlo es tratar la puesta en marcha de un proyecto industrial como una etapa con entregables propios, no como el trámite que cierra el cronograma. El relevamiento Pulse of the Profession del PMI viene insistiendo en ese punto: la madurez de una organización en proyectos se mide tanto por cómo cierra como por cómo planifica.

Las etapas: pruebas en frío, en caliente y de desempeño

La puesta en marcha de un proyecto industrial tiene tres instancias distintas, con objetivos distintos, y conviene no solaparlas para ahorrar tiempo. Cada una supone que la anterior se superó.

Pruebas en frío

Verifican que lo instalado coincide con lo contratado y que es seguro energizarlo. Se revisan montaje, alineación, conexionado, sentido de giro, señales de instrumentos, enclavamientos y paradas de emergencia. Todo esto ocurre sin producto y, en buena parte, sin movimiento. Es la etapa que más se apura y la que más caro sale apurar, porque un error acá se descubre con la máquina andando.

Pruebas en caliente

El equipo funciona con producto real, primero en condiciones favorables y después con las variantes que la planta realmente corre. Acá aparecen los problemas que ningún ensayo en vacío muestra: cómo responde el sistema ante un formato distinto, qué pasa en el arranque después de una parada, cómo se comporta la limpieza entre lotes. Conviene reservar tiempo para repetir, porque la primera corrida casi nunca es representativa.

Pruebas de desempeño

Es la instancia formal en la que se mide el equipo contra los criterios de aceptación: capacidad, calidad del producto, consumo, disponibilidad y condiciones de seguridad. Tiene que hacerse durante un período continuo y con el personal de la planta operando, no con el técnico del proveedor manejando el tablero. Si la operan otros, lo que se validó es que el equipo puede funcionar, no que la planta puede operarlo.

Qué se firma y qué se mide antes de recibir el equipo

En toda puesta en marcha de un proyecto industrial, la recepción es el momento en que el riesgo pasa del proveedor a la planta. Todo lo que no esté definido antes de ese punto se vuelve discusión después.

Criterios de aceptación acordados desde el contrato

Un criterio de aceptación sirve cuando es medible, cuando está escrito el método con el que se va a medir y cuando ambas partes saben qué pasa si no se alcanza. Las tres condiciones juntas: un valor objetivo sin método de medición genera tantas discusiones como no tener nada. Conviene también dejar acordado con qué materia prima y con qué mezcla de productos se va a hacer la prueba, porque un equipo puede cumplir con el formato más favorable y no con el que la planta corre todos los días.

Esta nota describe el criterio, no redacta el contrato: la instrumentación legal de esos acuerdos corresponde al asesoramiento propio de cada empresa.

La lista de pendientes

Ninguna entrega llega sin observaciones, y pretender lo contrario demora la recepción sin reducir el riesgo. Lo que ordena el cierre es clasificar cada pendiente: los que impiden operar con seguridad bloquean la recepción, los que afectan el desempeño se resuelven con plazo comprometido y retención asociada, y los menores se registran y se siguen. Sin esa clasificación, todo pendiente pesa lo mismo y la negociación se vuelve una puja por la fecha.

Cómo se transfiere el proyecto a operaciones

Firmar la recepción no cierra por sí sola la puesta en marcha de un proyecto industrial. La transferencia ocurre cuando el área que va a convivir con el equipo puede operarlo, mantenerlo y diagnosticarlo sin depender de quien lo instaló.

Capacitación del operador y del mantenedor

Son dos capacitaciones distintas y es frecuente que se entregue sólo la primera. El operador necesita saber conducir el proceso, reconocer condiciones anormales y actuar ante una alarma. El mantenedor necesita entender la lógica de control, el plan de mantenimiento, los puntos de lubricación y ajuste, y cómo diagnosticar una falla sin desarmar de más. Conviene además que ambas alcancen a más de un turno: capacitar a una sola persona crea una dependencia que después se paga.

Documentación y repuestos críticos

Planos conforme a obra, manuales, programas de control en su versión final, listado de parámetros y listado de repuestos con su criticidad. La documentación que llega incompleta rara vez se completa después, porque el proveedor ya cobró y el equipo ya funciona. Sobre los repuestos, la definición importante no es cuántos tener sino cuáles: los que tienen plazo de entrega largo y dejan la línea parada mientras se esperan.

La curva de ramp-up

Entre la recepción y el régimen normal hay un período de aprendizaje que conviene planificar en lugar de sufrir. Durante esas semanas el rendimiento es menor, los ajustes son frecuentes y el acompañamiento del proveedor todavía hace falta. Comprometer con comercial el volumen pleno desde el primer día es el error que convierte un arranque normal en una crisis.

Errores frecuentes en la puesta en marcha de un proyecto industrial

Se repiten de una planta a otra y casi ninguno es técnico.

  • Operaciones aparece al final. Si quienes van a operar el equipo no participaron de la definición ni de las pruebas, reciben algo decidido sin ellos y lo tratan como ajeno.
  • Las pruebas las corre el proveedor. Valida que el equipo funciona, no que la planta puede operarlo. Son dos cosas distintas y sólo una importa después de la recepción.
  • Se firma por calendario. La fecha de cierre del proyecto no es un criterio técnico, y recibir para cumplirla traslada el problema a operaciones sin resolverlo.
  • El criterio de aceptación no tiene método. Un valor objetivo sin procedimiento de medición acordado produce dos lecturas legítimas y ninguna conclusión.
  • Nadie quedó a cargo. Cuando el equipo de proyecto se disuelve al firmar, los ajustes del ramp-up no tienen responsable. Ese vacío es el que llena una PMO industrial bien implementada, que sostiene el seguimiento entre proyectos.

Qué capacidades necesita el equipo en una puesta en marcha de un proyecto industrial

El perfil que resuelve una puesta en marcha de un proyecto industrial combina técnica y conducción, y no se forma solo con experiencia en obra. Hacen falta cuatro capacidades.

Definir criterios de aceptación medibles y negociarlos antes de la orden de compra, cuando todavía hay margen, es la primera. Después viene planificar un protocolo de pruebas que cubra las variantes reales de producción y no sólo la condición nominal. Otra es conducir la transferencia a operaciones como un proceso con entregables, responsables y fechas, en lugar de una reunión de traspaso. Queda una cuarta: sostener el ramp-up con una lectura honesta de los indicadores, que es donde se decide si el proyecto cumplió.

Esas capacidades se apoyan en una forma de trabajo que combina planificación tradicional con iteración, que es lo que describen los modelos híbridos de gestión de proyectos industriales. Lo que releva la práctica de Operaciones de McKinsey va en la misma línea: la diferencia entre proyectos que rinden y proyectos que decepcionan se juega más en la ejecución y la entrega que en la selección inicial.

Preguntas frecuentes sobre la puesta en marcha de un proyecto industrial

¿Qué incluye la puesta en marcha de un proyecto industrial?

Las pruebas en frío del equipo instalado, las pruebas en caliente con producto real y las pruebas de desempeño contra criterios de aceptación acordados de antemano. Se cierra con la lista de pendientes resuelta, la documentación entregada, el personal de operación y mantenimiento capacitado y la transferencia formal a operaciones.

¿Qué diferencia hay entre pruebas en frío y en caliente?

Las pruebas en frío verifican que lo instalado coincide con lo contratado y que es seguro energizarlo: montaje, conexionado, señales, enclavamientos y paradas de emergencia, sin producto. Las pruebas en caliente hacen funcionar el equipo con producto real y con las variantes que la planta corre, que es donde aparecen los problemas que ningún ensayo en vacío muestra.

¿Qué se firma antes de recibir el equipo?

El acta de las pruebas de desempeño contra los criterios acordados y la lista de pendientes clasificada por gravedad. Lo importante no es el documento sino lo que tiene que estar definido antes: qué se mide, con qué método, con qué producto y qué ocurre si no se alcanza el objetivo.

¿Cuánto dura la puesta en marcha de un proyecto industrial?

Depende de la complejidad del equipo y de la variedad de productos que tenga que procesar, así que no hay un plazo de referencia que sirva para todos los casos. Lo que sí conviene prever es que el período entre la recepción y el régimen normal existe siempre, y que planificarlo evita comprometer con comercial un volumen que todavía no se puede sostener.

¿Quién debe operar el equipo durante las pruebas de desempeño?

El personal de la planta, con el proveedor acompañando. Si el tablero lo maneja el técnico del proveedor, lo que se valida es que el equipo puede funcionar, no que la organización puede operarlo, que es exactamente lo que hace falta saber antes de asumir el riesgo.

Próximo paso

La puesta en marcha de un proyecto industrial se aprende haciéndola, pero se puede llegar preparado. Si el diagnóstico es que los proyectos se ejecutan bien pero se entregan mal, el recorrido completo —planificación, modelos híbridos, ejecución, arranque y cierre— está en el Curso en Gestión de Proyectos Industriales 4.0 y Modelos de Trabajo Híbridos de Academia de la Industria, con la ficha de contenidos, modalidad y perfil de ingreso.

Si en cambio el problema es que cada proyecto se gestiona distinto según quién lo lidere, lo que corresponde es armar un plan corporativo de gestión de proyectos. La grilla completa de programas de Academia de la Industria reúne el resto de la oferta.

Publicaciones relacionadas
Clear Filters

La evaluación de proyectos industriales se apoya en tres métodos económicos: el valor actual neto (VAN), la tasa interna de retorno (TIR) y el período de repago, aplicados sobre el flujo de fondos incremental.

Una PMO industrial es una estructura que estandariza métodos, prioriza proyectos, consolida información y mejora la gobernanza del portafolio.

+ INFO 2

Carro de compra
Close
Carrito
  • No hay productos en el carrito.
Su carrito actualmente está vacío.
Añade algunos productos a tu carrito antes de finalizar la compra. Explora las categorías de nuestra tienda para descubrir novedades y ofertas especiales.
