Gestión del cambio en proyectos industriales: cómo lograr que la mejora se sostenga

La gestión del cambio en proyectos industriales explica por qué muchas transformaciones no fallan por la tecnología sino por la adopción: se cierra la implementación técnica sin haber preparado roles, procedimientos y supervisión. Sin patrocinio visible, capacitación en el puesto y refuerzo posterior, la operación vuelve a su forma anterior de trabajar y el beneficio esperado no aparece.

El síntoma es reconocible en cualquier planta. El equipo nuevo está instalado, el sistema está en marcha, el proyecto se cerró en plazo. Tres meses después, los indicadores están donde estaban antes, la gente volvió a la planilla paralela y el nuevo procedimiento solo se aplica cuando alguien de ingeniería está mirando. Técnicamente, el proyecto fue un éxito. Operativamente, no cambió nada.

Qué es la gestión del cambio en proyectos industriales

Es el trabajo deliberado de preparar a las personas afectadas por un proyecto para que adopten la nueva forma de trabajar, y de sostener esa adopción después de la puesta en marcha. No es comunicación institucional ni un taller motivacional al final del proyecto: es un frente de trabajo con responsables, actividades y cronograma propios, que corre en paralelo al frente técnico.

Un proyecto industrial cambia al menos una de estas cosas: el equipo con el que se trabaja, el procedimiento, la información disponible, la secuencia de tareas o quién decide qué. Cada uno de esos cambios afecta a personas concretas en puestos concretos, y cada una tiene que dejar de hacer algo que sabe hacer para empezar a hacer algo que todavía no domina.

Proyecto técnico y proyecto de adopción: dos cronogramas

Frente técnicoFrente de adopción
Termina con la puesta en marchaEmpieza de verdad con la puesta en marcha
Se mide por plazo, costo y especificaciónSe mide por uso efectivo y estabilidad del nuevo método
Lo lidera ingeniería o la PMOLo sostiene la línea de mando del área afectada
Su riesgo es la falla del equipoSu riesgo es la regresión a la práctica anterior
Tiene un cierre formalNecesita seguimiento después del cierre

En qué se diferencia del liderazgo de transformación

La gestión del cambio es un método que se aplica dentro de cada proyecto. El liderazgo es la capacidad de quien conduce ese proceso. Se necesitan las dos cosas, pero no son lo mismo: un buen líder sin método improvisa en cada proyecto, y un buen método sin líder queda en un documento. Las capacidades del perfil de conducción están desarrolladas en la nota sobre las capacidades clave del liderazgo de transformación industrial; esta nota se ocupa del método.

Por qué la resistencia no es el problema principal

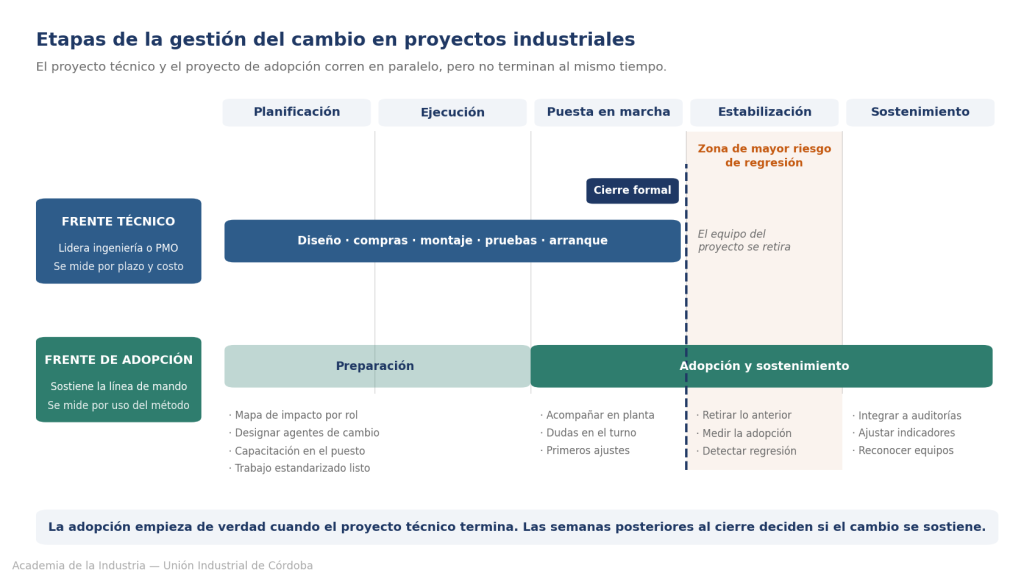

Etapas de la gestión del cambio en proyectos industriales

Cuando la gestión del cambio en proyectos industriales falla, la explicación más común es que «la gente se resiste al cambio». Es una explicación cómoda, porque ubica el problema en las personas y no en el diseño del proyecto. Muchas veces, lo que se llama resistencia es una respuesta razonable a una situación mal preparada.

  • No entienden por qué: nadie explicó qué problema resuelve el cambio, ni para quién.
  • No saben cómo: la capacitación fue una presentación, no práctica en el puesto real.
  • No tienen tiempo: se les pide aprender lo nuevo sin descontar nada de lo que ya hacían.
  • El sistema los empuja a lo anterior: el indicador, el formulario o el supervisor siguen pidiendo la forma vieja.
  • Pierden algo real: autonomía, reconocimiento o una habilidad que los hacía valiosos.

Los cuatro primeros motivos se resuelven con un buen diseño de la gestión del cambio en proyectos industriales. El quinto se resuelve reconociéndolo y compensándolo, no negándolo. Tratar todos como «resistencia» impide ver cuál es cuál.

Roles de la gestión del cambio en proyectos industriales: quién patrocina y quién sostiene

La gestión del cambio en proyectos industriales necesita tres roles con nombre propio. Si alguno queda vacío, la adopción depende de la buena voluntad.

  1. Patrocinio ejecutivo: un directivo con autoridad sobre el área afectada que explica públicamente por qué el cambio importa, resuelve los conflictos de prioridad y sostiene la decisión cuando aparecen los primeros costos. No alcanza con que apruebe el presupuesto: tiene que estar visible.
  2. Línea de mando del área: jefes y supervisores que conducen el día a día. Son quienes deciden, turno a turno, si se trabaja con el método nuevo o con el anterior. Si no están convencidos, nadie más va a estarlo.
  3. Agentes de cambio: personas del propio sector, respetadas por sus pares, que aprenden primero, prueban el método y ayudan a los demás. No son voceros del proyecto: son quienes detectan temprano qué no funciona.

El supervisor es el punto donde la gestión del cambio en proyectos industriales se gana o se pierde. Un patrocinio fuerte con supervisores ausentes produce un cambio que existe en las reuniones y no en la planta.

Cómo preparar a supervisores y operarios

La preparación empieza antes de la puesta en marcha y se organiza a partir de un mapa de impacto: para cada rol afectado, qué deja de hacer, qué empieza a hacer y qué necesita para lograrlo.

El mapa de impacto por rol

PreguntaPara qué sirve
¿Qué tareas cambian para este rol?Dimensionar la magnitud real del cambio en cada puesto
¿Qué decisiones pasa a tomar o deja de tomar?Anticipar pérdidas de autonomía y conflictos de rol
¿Qué información nueva recibe o genera?Diseñar registros y tableros antes del arranque
¿Qué necesita saber hacer que hoy no sabe?Definir la capacitación específica, no genérica
¿Qué indicador de su trabajo cambia?Evitar que el sistema de medición premie la forma anterior

Capacitación en el puesto, no en el aula

Una presentación del sistema nuevo no es capacitación. La adopción se construye practicando en el puesto real, con los materiales reales y con alguien al lado que resuelve dudas en el momento. El trabajo estandarizado —el procedimiento escrito, simple y visible en el puesto— es lo que convierte esa práctica en un hábito sostenible y lo que permite capacitar a quien ingresa después sin depender de la memoria de nadie.

Cómo sostener la gestión del cambio en proyectos industriales después del cierre

El momento de mayor riesgo no es el arranque: son las semanas posteriores al cierre formal, cuando el equipo del proyecto se retira y la presión de producción vuelve a mandar. Ahí es donde se decide si el cambio se sostiene.

  • Mantener el seguimiento del equipo de proyecto durante un período acordado después del cierre.
  • Incorporar el nuevo método al sistema de gestión: auditorías de proceso, reuniones de turno y tableros.
  • Retirar la alternativa anterior: si la planilla vieja sigue disponible, se va a seguir usando.
  • Revisar los indicadores de desempeño para que premien la nueva forma de trabajar.
  • Reconocer públicamente a los equipos que adoptaron el cambio y a los agentes que lo impulsaron.

Señales de que la gestión del cambio en proyectos industriales está fallando

  • Reaparecen registros paralelos o «planillas propias».
  • El procedimiento nuevo se aplica solo cuando alguien del proyecto está presente.
  • Las consultas al equipo del proyecto no bajan con el tiempo.
  • Los supervisores explican el método como «lo que pide ingeniería».
  • Los indicadores mejoran en la semana de arranque y luego vuelven al nivel previo.

Los relevamientos de madurez en gestión de proyectos de PMI, los análisis de McKinsey Operations y los informes sobre transformación de capacidades del World Economic Forum coinciden en ubicar la adopción, y no la tecnología, como el punto donde se juega el resultado.

La gestión del cambio en proyectos industriales se planifica junto con el proyecto, no después. Por eso conviene integrarlo desde la evaluación de proyectos industriales, donde la capacidad de adopción del área debería pesar tanto como el retorno, y sostenerlo dentro de la lógica de gestión de proyectos con modelos híbridos que trabaja Academia de la Industria, la propuesta formativa de la Unión Industrial de Córdoba.

Si el objetivo es que quienes conducen los proyectos puedan aplicar gestión del cambio en proyectos industriales y sostener la adopción, no solo la implementación técnica, el próximo paso es conocer el Curso en Liderazgo de Transformación en la Industria. El resto de la oferta formativa está disponible en la tienda de Academia de la Industria.

Publicaciones relacionadas

+ INFO 2

Carro de compra
Close
Carrito
  • No hay productos en el carrito.
Su carrito actualmente está vacío.
Añade algunos productos a tu carrito antes de finalizar la compra. Explora las categorías de nuestra tienda para descubrir novedades y ofertas especiales.
